來源:哈爾濱電氣集團有限公司
瀏覽量:
發布時間:2024-07-02

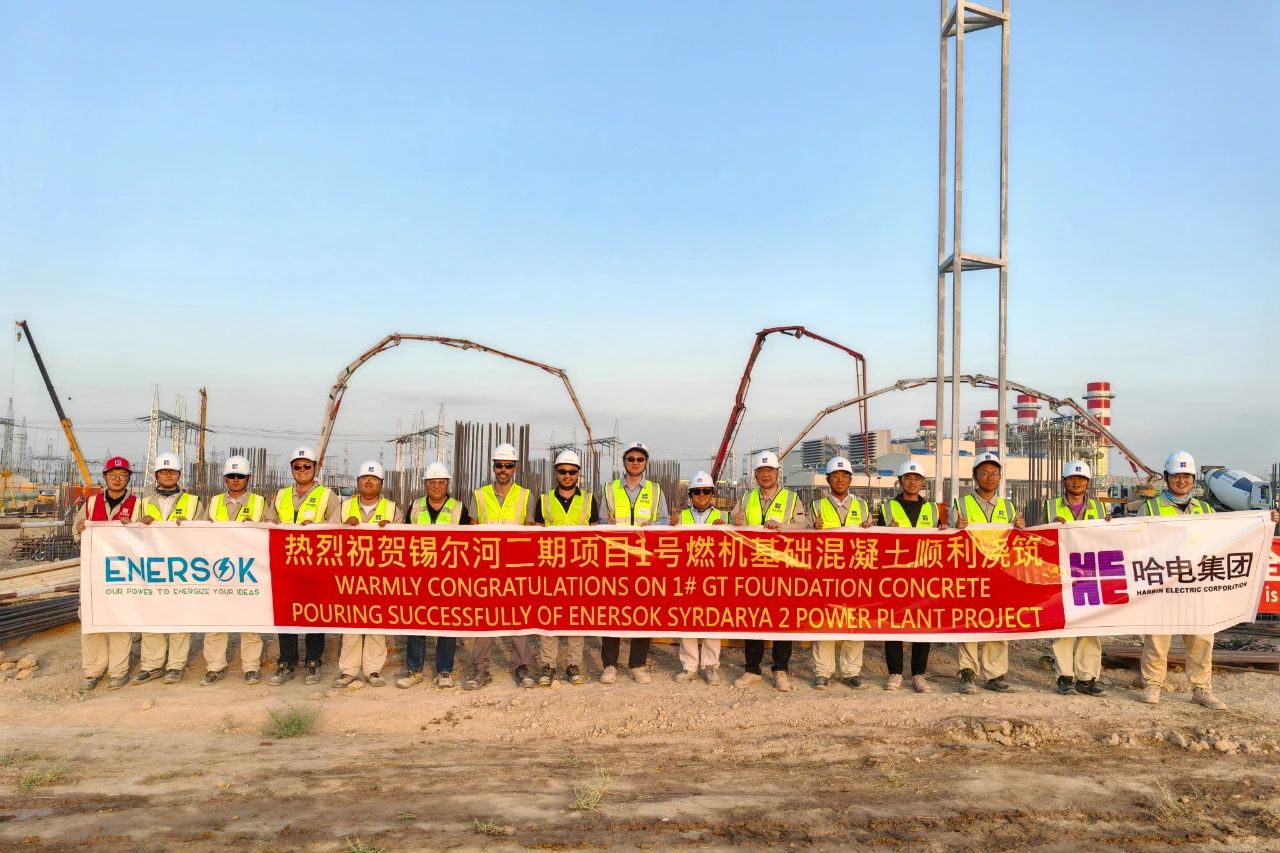

近日,在連續作業超16小時,澆注混凝土1070立方米后,哈電國際承建的烏茲別克斯坦錫爾河二期1600MW聯合循環電站項目順利完成燃機基座底板澆筑的重要里程碑節點,為“七一”黨的生日獻禮。哈電國際副總經理張洋、業主方代表參與見證。
近期錫爾河二期項目現場持續高溫。為確保高溫環境下燃機基礎承臺大體積混凝土一次澆筑成功,錫爾河二期項目部提前20天制備邊長為3米的正方體混凝土基礎模型,通過基礎模型施工獲得混凝土水化放熱溫度數據,大體積混凝土溫控措施的有效性得到驗證,經檢驗各項施工工序和管理程序完備合理,為燃機基礎澆筑提供了參考。
據悉,目前錫爾河二期項目現場已進入施工高峰,余熱鍋爐基礎、燃機房基礎、旁路煙囪基礎等均順利完成,全場樁基作業已接近尾聲。冷卻塔、消防水池、水處理系統等已陸續開挖并澆筑墊層,現場作業面已全面鋪開。
