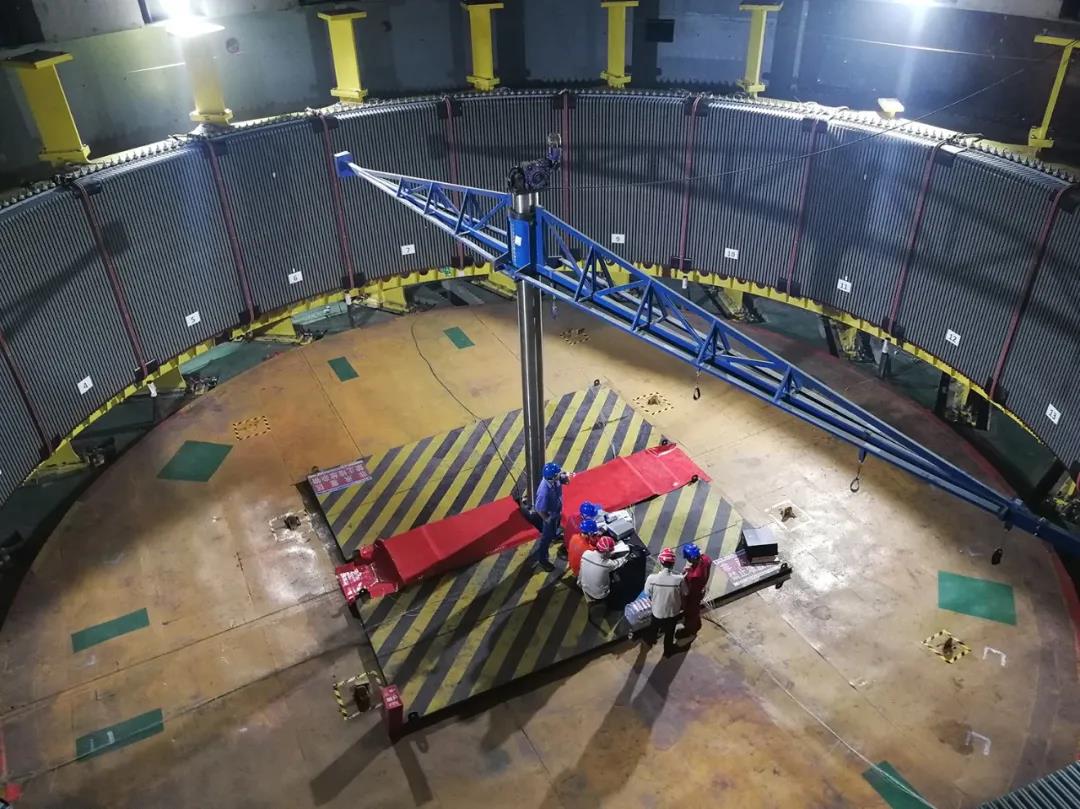

磁化試驗現場。
5月31日19時30分,哈電集團電機公司研制的白鶴灘電站右岸首臺(14號)機組,一次性通過了定子鐵心磁化試驗。現場磁化試驗結果表明,定子鐵心單位損耗、溫升、溫差及噪音均達到精品指標。憑借目前最優的試驗結果,右岸首臺機組作為全球定子鐵心尺寸最大的百萬千瓦水輪發電機組,已經完全具備了定子下線條件。這為白鶴灘電站首批機組于2021年7月按時投產發電提供了必要保障。
白鶴灘水電站右岸首臺機組自2019年12月31日開始首瓣定子機座吊裝,哈電電機與三峽機電公司白鶴灘機電安裝項目部,以及各參建方成立專項技術攻關小組,借鑒以往三峽、向家壩、溪洛渡等電站安裝經驗,成功解決了機座組拼焊接、定位筋安裝調整、鐵心疊片等多項技術難題,并在安裝過程中嚴格執行工藝和相關規范,確保了定子組裝質量。
磁化試驗完成后,哈電電機將與各參建方一道,有序推進右岸機組機電安裝各項工作,預計2020年9月底吊裝首臺轉子, 2020年11月底吊裝第二臺轉子,全力確保2021年7月首批機組投產發電。
