巴基斯坦濱佳勝三期項目廠外Landhi變電站控制樓結構頂板順利澆筑

來源:哈爾濱電氣集團有限公司

瀏覽量:

發布時間:2021-01-25

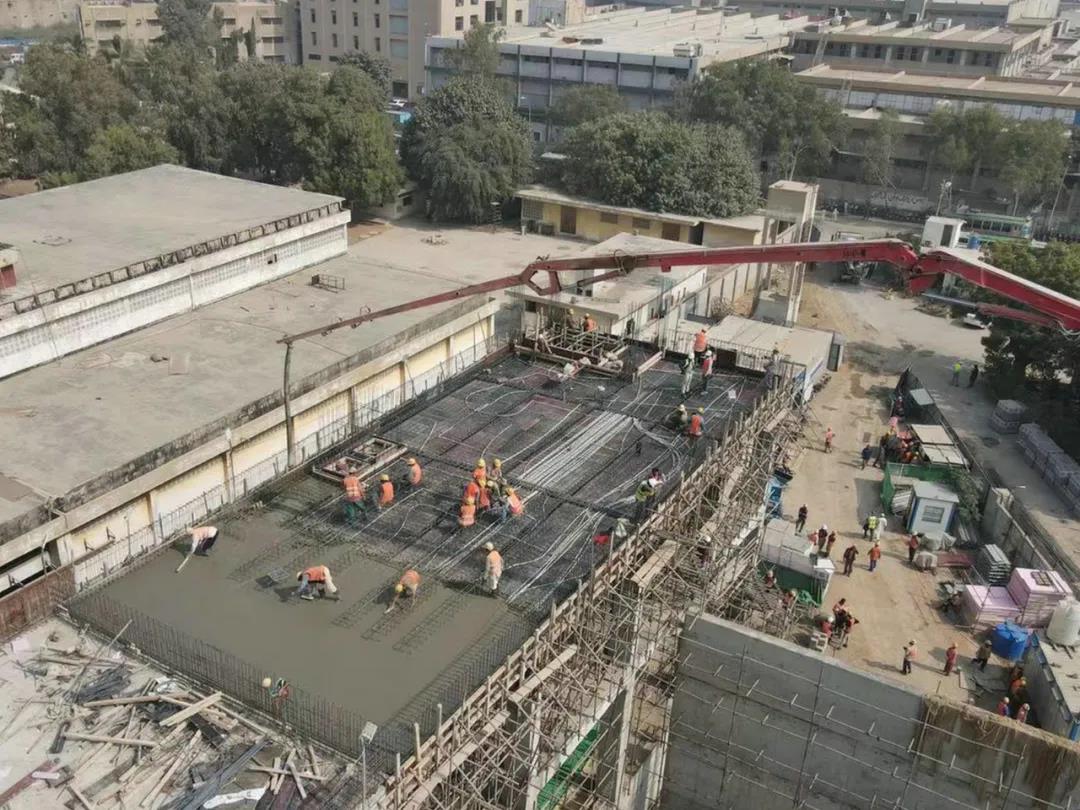

        1月20日,哈電集團國際公司承建的巴基斯坦濱佳勝三期項目廠外Landhi變電站控制室結構頂板第三段順利完成澆筑。至此,該變電站控制室頂板結構混凝土澆筑工作全部完成,實現了結構封頂,這也標志著該變電站所有建筑結構施工完成,為后續的建筑裝修與安裝施工奠定了堅實基礎。
        作為濱佳勝三期廠外規模最大的一座系統變電站,Landhi站控制樓總長達84.05米。為了節約工程成本、縮短工期,在建筑物設有兩條結構伸縮縫,因此,控制樓結構封頂需要分三節進行,這也極大地提高了設計和施工難度,從第一節澆筑開始到控制樓結構封頂完成,歷時長達15小時,共計澆筑混凝土242方。
        為了確保澆筑任務順利完成,哈電國際濱佳勝三期項目團隊悉心策劃,詳細安排了頂板澆筑前現場安全聯合大檢查,確保結構封頂工作的安全,并在施工前和業主、監理、施工單位召開多次施工前交底會,統籌規劃,合理安排施工工序,最終順利完成了濱佳勝三期廠外變電站重大土建施工里程碑節點。
        隨著廠外Landhi變電站控制室頂板的順利澆筑,其他變電站將相繼迎來重大節點,哈電國際濱佳勝項目團隊也將繼續奮勇向前,大踏步向著項目順利完工前進。
