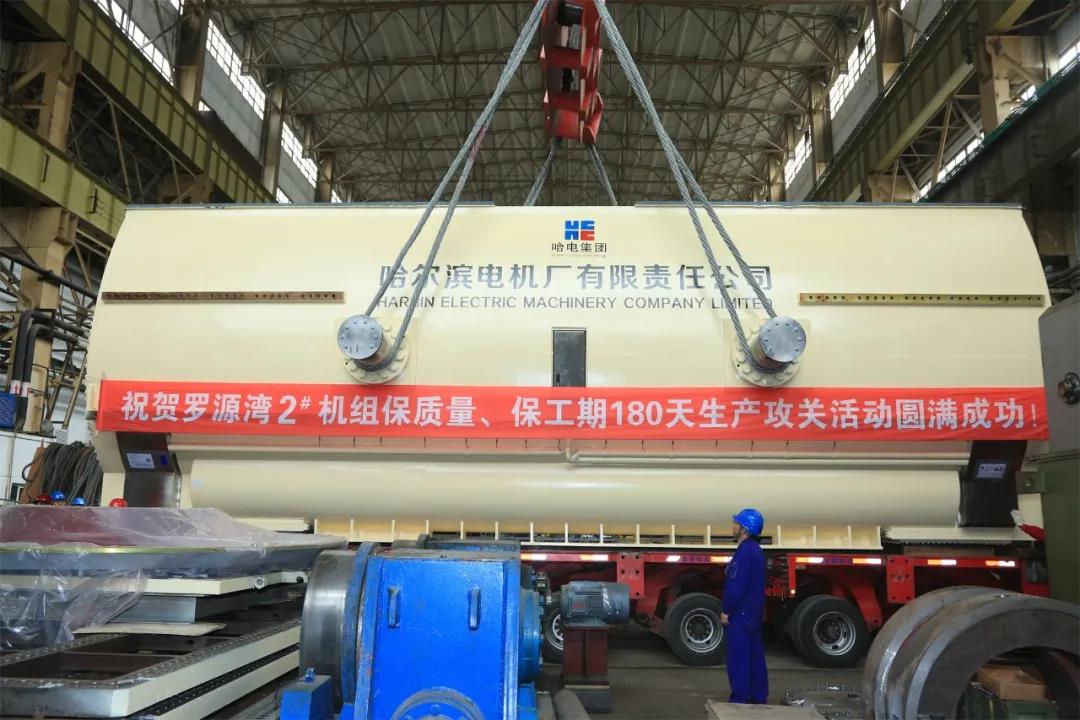

9月20日,哈電集團電機公司為國能(連江)港電有限公司制造的福建羅源灣電廠新建工程項目一期工程2號機定子順利發車,較原計劃提前20天,標志著羅源灣百萬千瓦汽輪發電機2號機定子生產攻關圓滿完成。
一期工程規劃建設2臺1000兆瓦超超臨界火力發電機組。兩臺機組均由哈電電機承制。由于多種原因,該發電機定子生產周期嚴重不足。鑒于項目的特殊性和用戶需求的急迫性,哈電集團和哈電電機領導高度重視該項目的執行,積極配合用戶精心策劃,從人員、材料、技術準備等方面優化生產安排,確保了該項目定子生產優質高效。
該定子機座于2021年1月22日在哈電電機具備投裝條件后,承擔焊接生產任務的冷作分廠,按照公司重點項目生產部署,安排兩名技師各帶一隊輪番上陣,僅用16天時間就完成了定子機座鉚裝工作。
盡管隨后生產適逢春節,但為保證生產進度,哈電電機由黨員組成的焊接突擊隊放棄了與家人團聚的時間,從大年初二開始24小時不停投入生產,保證了產品焊接質量和生產節點,為后序生產工作的順利進行創造了有利條件。
6月14日,哈電電機完成該定子機座機械加工序并使定子機座進入裝配生產階段。在定子疊裝過程中,哈電電機組織了三個生產班次輪換作業;在定子裝配試驗等尾序生產階段,哈電電機生產現場多條工作線交叉作業,最終保證了該定子生產攻關目標圓滿實現。
從2021年3月23日進入加工生產階段,到2021年9月20日整體完工,針對該項目定子加工裝配的生產攻關共歷時180天,創造了哈電電機百萬火電定子生產新紀錄。
為快速高效完成該定子發運工作,哈電電機項目管理部門成立“重點項目國能(連江)港電有限公司2號定子生產收尾、裝車機陸路運輸全程監管”小組,未雨綢繆組織后續運輸,采取提前組車、包船海運等方式確保運輸順利,全力以赴為后續現場施工拼搶寶貴時間。
后續,哈電電機將派遣經驗豐富的裝配和技術人員到現場協助進行發電機安裝調試工作,全力以赴用主動且周到的服務滿足用戶需求,與用戶攜手推進我國電力事業高質量發展。
