來源:哈爾濱電氣集團有限公司
瀏覽量:
發布時間:2021-11-17
11月16日,白鶴灘電站現場傳來喜訊,哈電集團電機公司研制的白鶴灘右岸電站第七臺(10號機組)轉子吊裝成功,正式進入總裝階段。

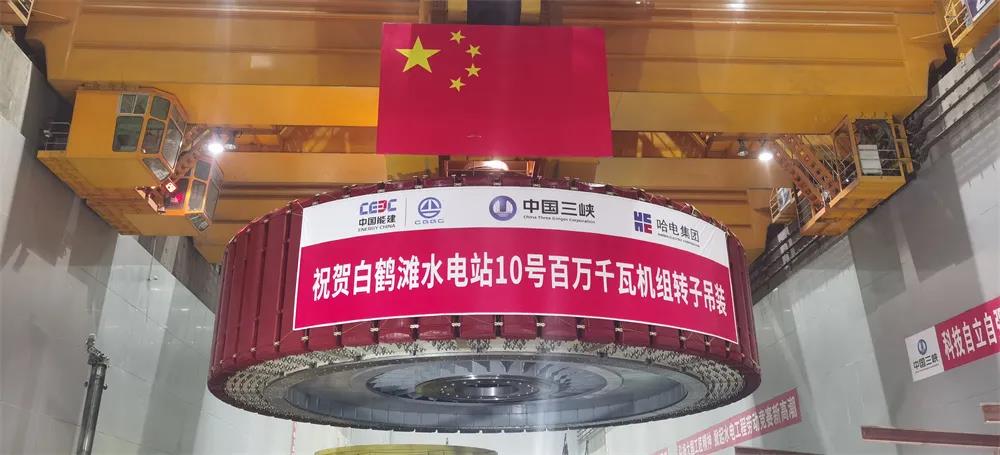

上午8點40分,白鶴灘右岸電站廠房內,10號機組轉子緩緩吊起,經過1小時29分的空中吊運,平穩坐落在機坑中的安裝位置。 據了解,4月27日,10號機組轉子中心體正式進入現場,至今日吊裝成功,共歷時203天。其間,各工序驗收結果均達到或優于精品機組標準。
截至目前,哈電電機研制的白鶴灘機組中,已有2臺投產發電,機組性能優異、運行穩定。第三、四臺機組已完成涉網前的所有試驗,后續將根據三峽集團統一部署開展相關試驗。第五臺機組計劃11月17日首次轉機調試,其它機組安裝正有序推進中。
