來源:哈爾濱電氣集團有限公司
瀏覽量:
發布時間:2023-03-30
近日,國網浙江省電力有限公司緊水灘水力發電廠傳來喜訊:由電機公司負責改造的緊水灘2號機組通過72小時試運行,正式投產發電,且成功實現轉子“零配重”,標志著公司產品設計、制造、安裝水平上又邁上一個新臺階。

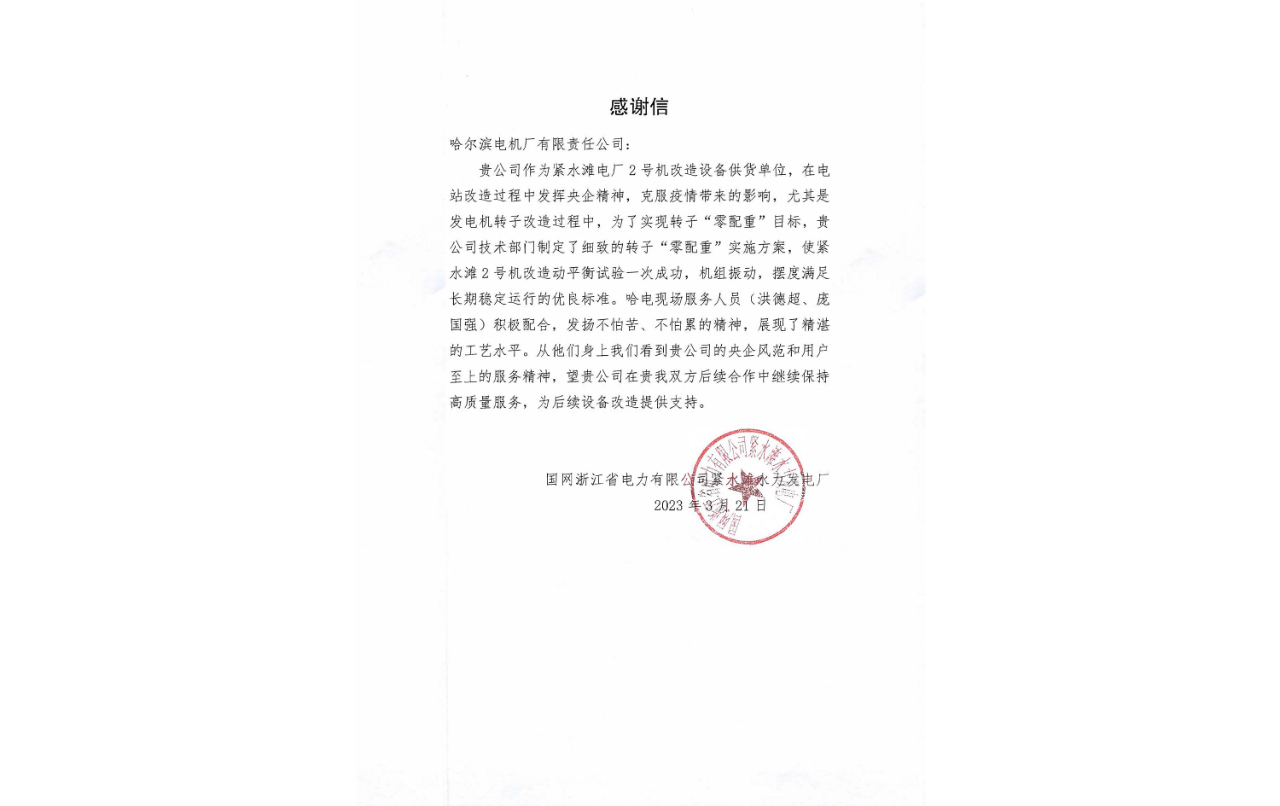

據專家介紹,在水電站改造機組中,轉子“零配重”實屬罕見、分外難得。為表示對哈電技術和服務質量的認可,國網浙電公司緊水灘水力發電廠特意發來了感謝信,信中說道:
“貴公司技術部門制定了細致的轉子‘零配重’實施方案,使緊水灘2號機改造動平衡試驗一次成功,機組振動,擺度滿足長期穩定運行的優良標準。”

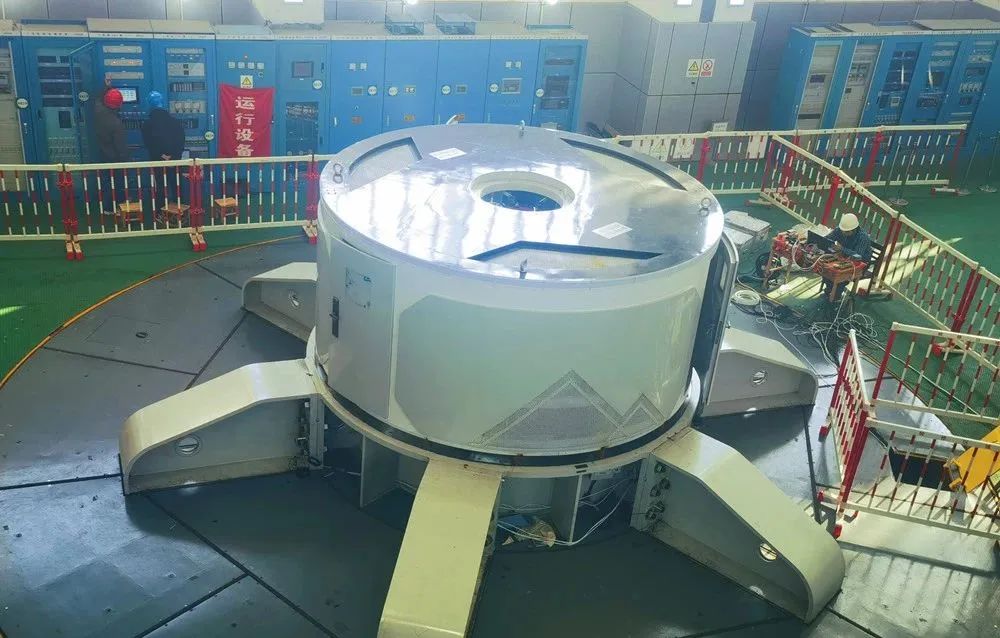

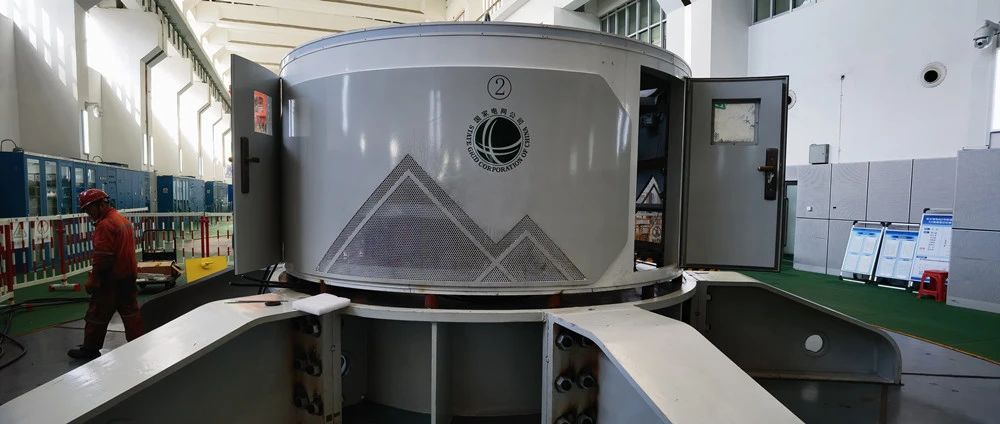

緊水灘電廠原設計6臺單機容量50兆瓦水輪發電機組,于1987年至1988年相繼投運。2005年至今,電機公司已完成對緊水灘6臺機組的水輪機改造和發電機定子增容改造,單機容量增至55兆瓦。此輪改造主要針對發電機轉子、軸承及其附屬設備,目前已完成2臺機組改造。
此次緊水灘2號機組改造歷時150天。轉子改造是主要項目之一,為切實做好2號機轉子改造工作,電機公司技術人員對首臺機組轉子改造中遇到的難題深入剖析查找原因,并制定相應解決方案,對其中成功的經驗進行總結提煉,成功應用在2號機及后續機組改造中。
