來源:哈爾濱電氣集團有限公司
瀏覽量:
發布時間:2023-11-28

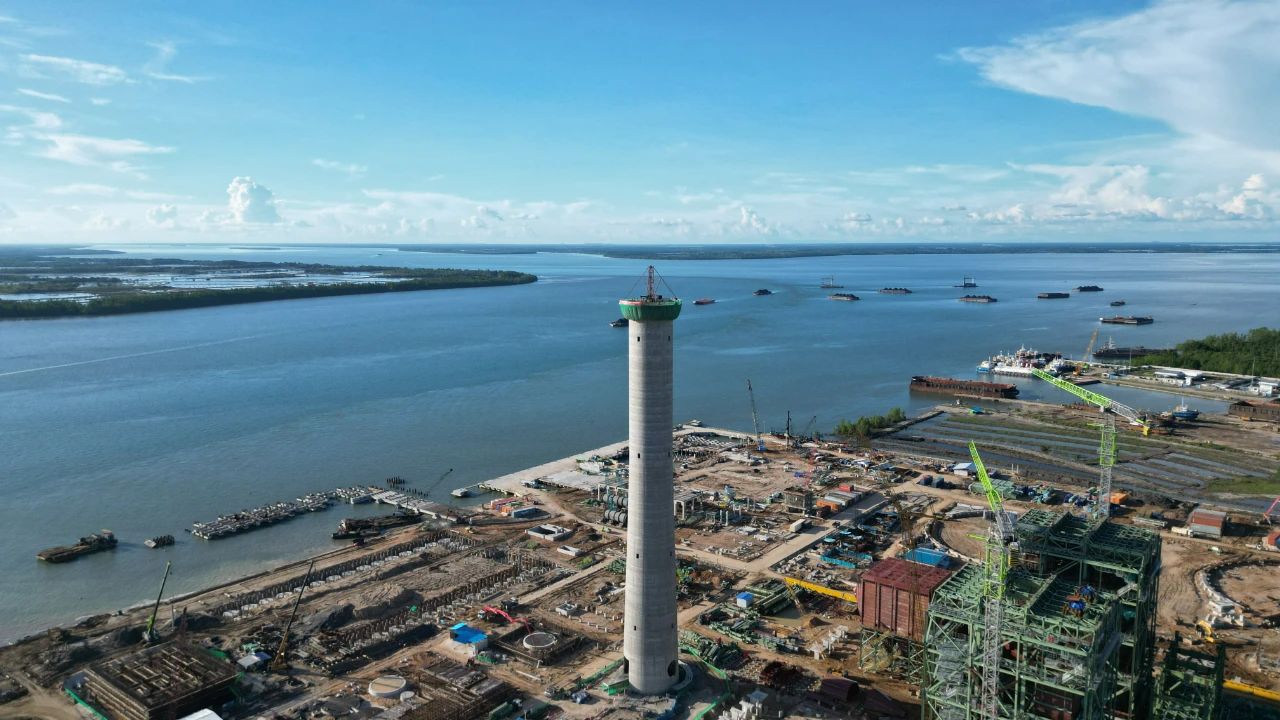

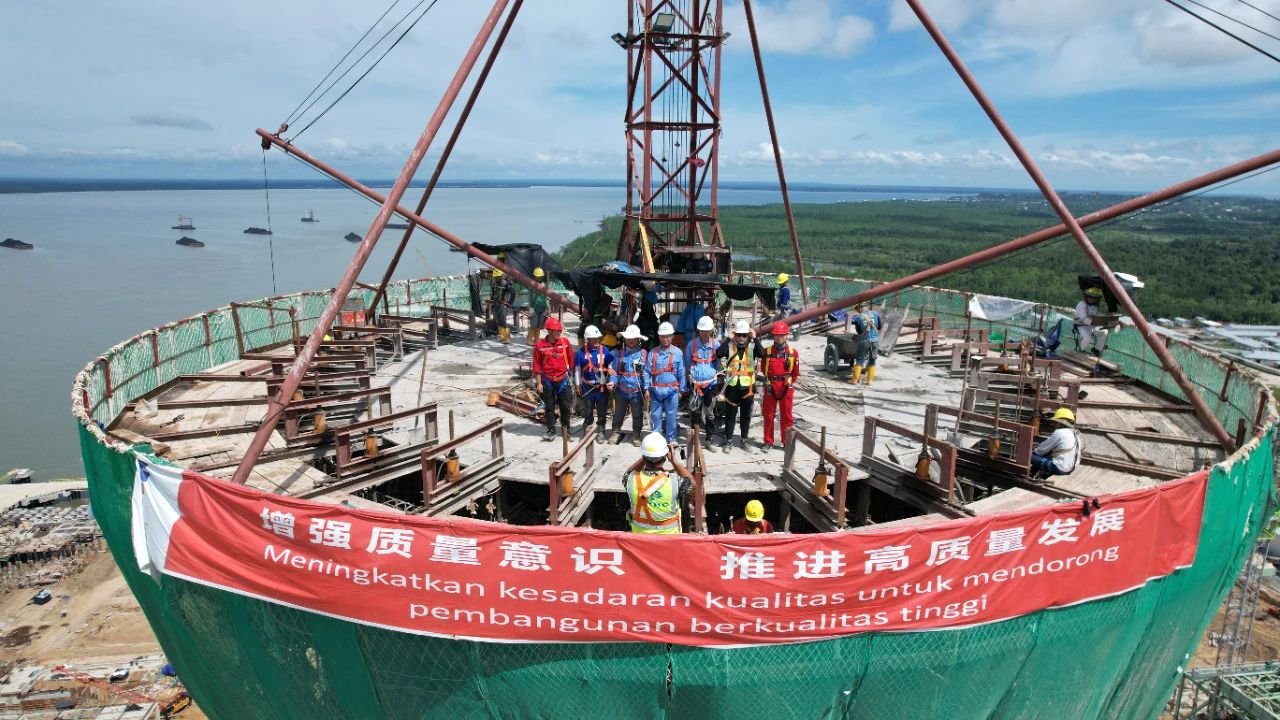

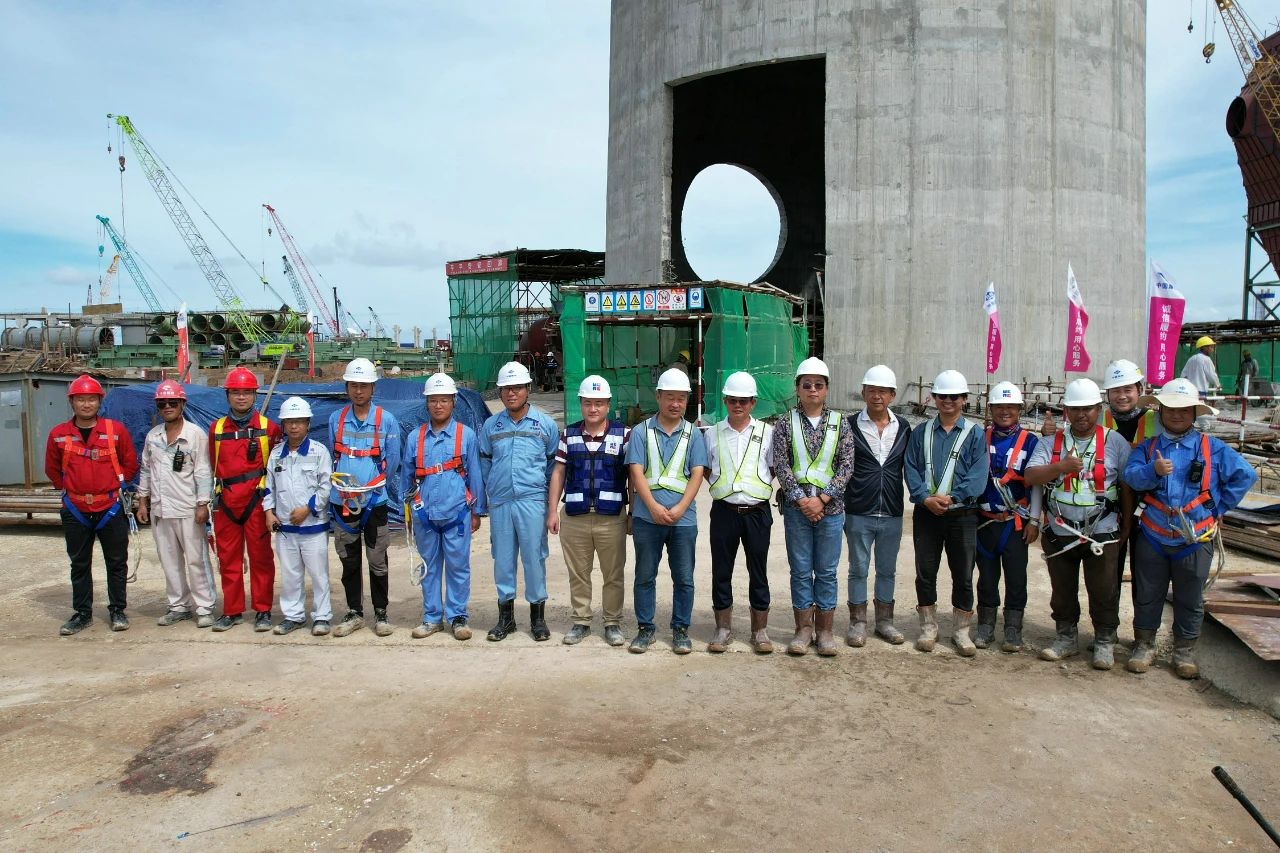

印尼當地時間11月25日9時58分,達來甘紙廠2X150MW生物質耦合自備電廠項目(以下簡稱“達來甘項目”)煙囪筒壁完成最后一板混凝土澆筑,順利結頂。標志著,自今年8月3日第一節煙囪筒壁施工以來,共歷時115天、累計澆筑2,200立方米混凝土后,達來甘項目再次達成關鍵里程碑,為后續機組并網發電奠定堅實基礎。
達來甘項目煙囪是自備電廠所在的紙漿廠區域內最高單體建筑,其外筒為鋼筋混凝土筒壁,高度116米,底部外直徑17.3米,頂部外直徑13.1米。為確保煙囪上部結構施工質量與安全,達來甘項目團隊在開工前精細部署、細化分工,多次組織施工單位和煙囪勞務隊伍召開會議研討專項施工方案,監督對作業班組的技術、安全交底落實情況。在建設過程中每日組織土建、安全聯合大檢查,嚴控混凝土拆模時間。最終順利克服筒身施工空間狹小、垂直運輸量大、高空作業危險系數高等困難,確保煙囪外筒壁全過程施工安全、質量優良。
目前,印尼達來甘項目建設已進入高峰期。接下來,項目團隊與各參建單位將爭分奪秒搶工期,全力推進項目建設,為順利實現公司“12355”發展目標,推進公司高質量轉型發展增光添彩!
