墨西哥當地時間3月26日8時58分,由哈電國際承建的墨西哥曼薩尼約三期350MW聯合循環項目順利完成余熱鍋爐模塊的首吊就位,標志著項目安裝施工取得重大進展,截至目前3臺機組模塊已經吊裝就位。
曼薩尼約三期項目是哈電國際在北美市場執行的首個聯合循環項目,項目地處北美地震帶,受地震頻次及強度影響,項目的地震載荷設計值極高,工程設計難度大,余熱鍋爐設計強度要求更是超過國內九級地震烈度。

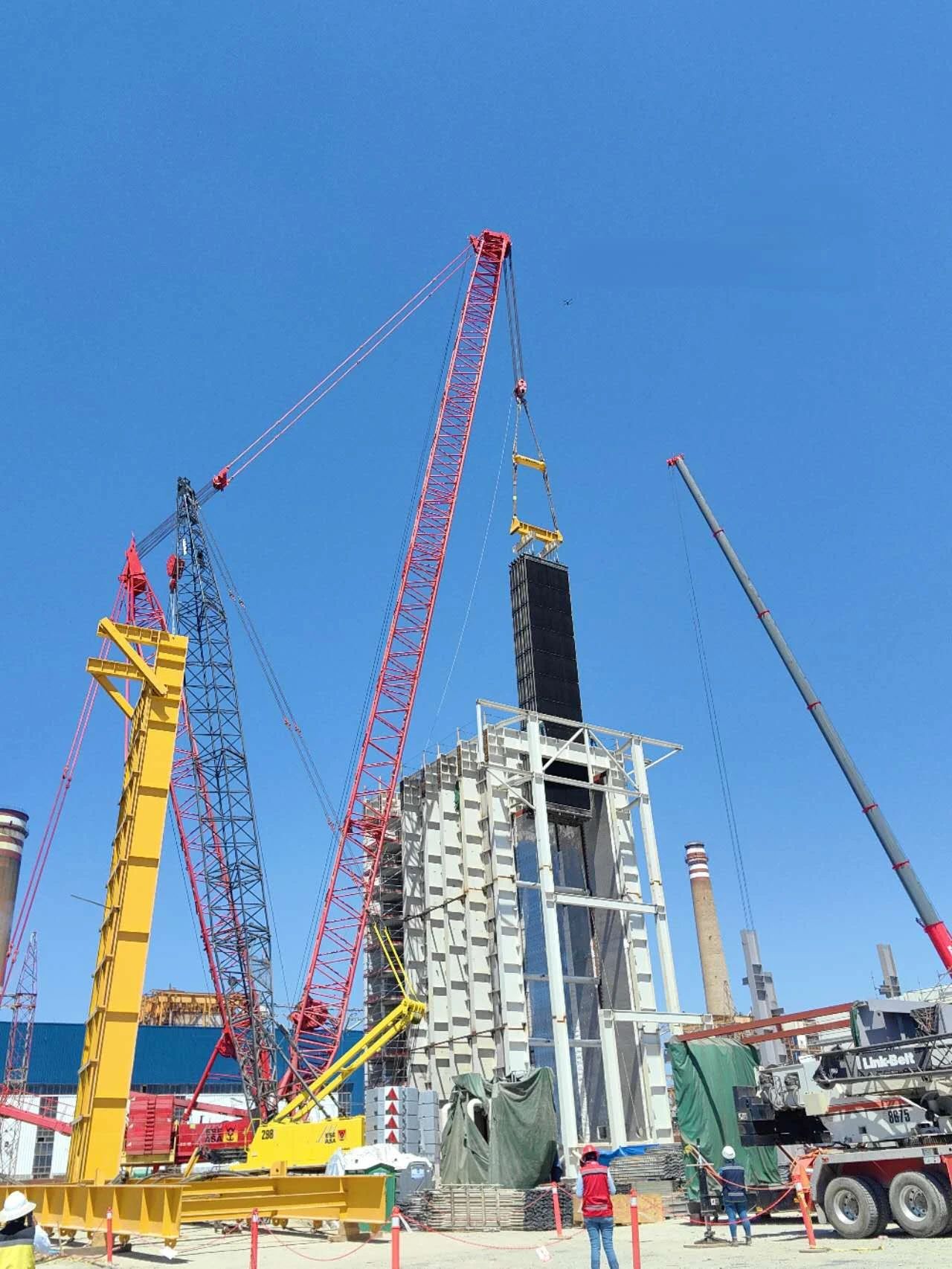

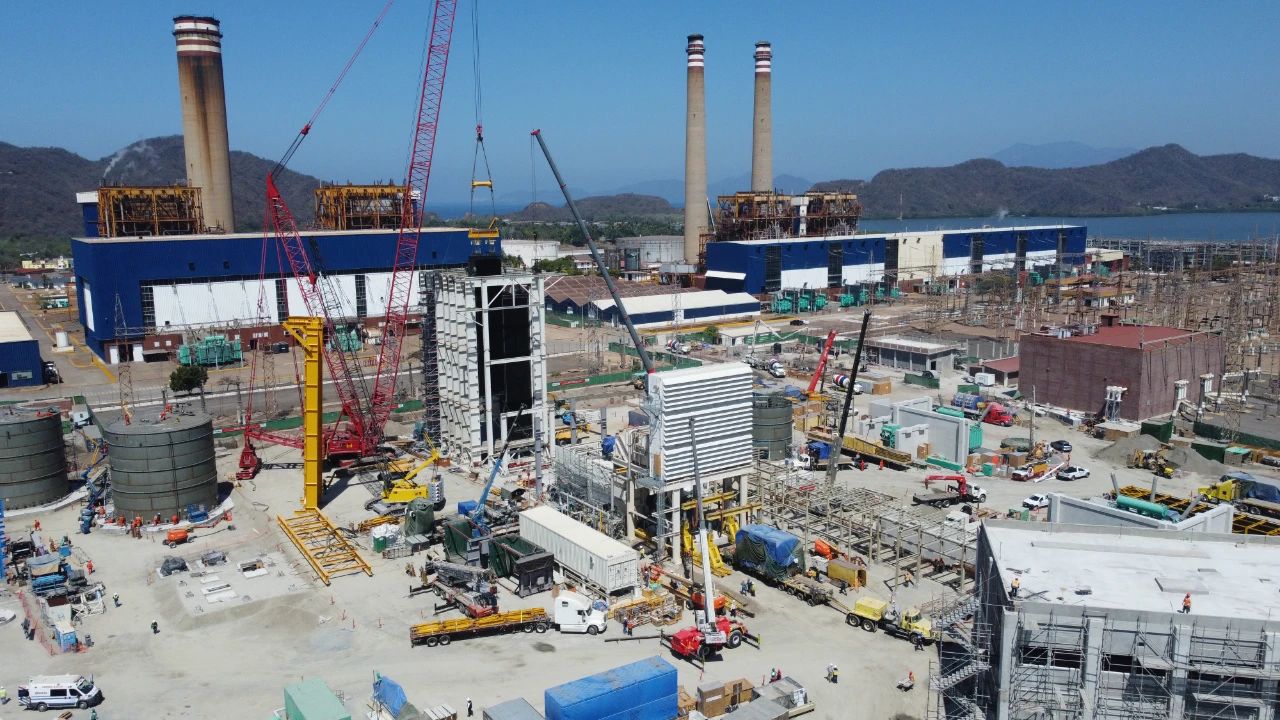

該項目模塊數共計12個,首吊的鍋爐模塊單件重量121噸(項目最大模塊單重196噸),整體起吊重量約為130噸,采用800噸履帶吊為主吊機械,260噸履帶吊為模塊翻轉架輔助機械。為確保吊裝安全,曼薩尼約項目團隊在吊裝前精心制定模塊運輸及吊裝方案,提早進行施工準備,包括港口預存及路政運輸許可規劃、地表吊裝區域整體回填找平、大型吊車提前規劃及到場等;吊車組裝過程中,合理協調現場各施工作業區,盡量降低廠區狹小造成的交叉作業影響,保證項目其他區域的施工進度;吊裝時各專業緊密協作,密切跟蹤吊裝機械受力狀態,最終在規定時間內順利完成吊裝作業。最終共耗時四天完成三個模塊吊裝作業,受到業主一致好評。
作為哈電國際與墨西哥國家電力公司的首個合作項目,曼薩尼約三期項目的順利執行對公司擴大墨西哥市場份額至關重要。接下來,曼薩尼約項目團隊將繼續堅持高標準、嚴要求推進項目建設,確保按期完成后續重大里程碑節點,為高質量共建“一帶一路”八項行動貢獻哈電力量。
